9月21日至22日,工程技术部抢抓生产间隙停机窗口期,聚焦BC1皮带机头部积料难题开展专项技术攻坚,践行“四新”技术理念,完成头部料斗技改升级并创新加装智能回程刮料装置。原定4天工期的攻坚任务仅用2天圆满完成,设备性能、生产效率与安全管控均实现全方位提升。
直击痛点堵点 破解长期困扰生产“硬顽疾”
长期以来,BC1皮带机原副溜筒(分料斗)存在结构不合理、工艺老旧、清扫低效三重短板,具体表现为:结构上无闭环回料收集,物料分流紊乱,头部滚筒易积料且狭小空间清料困难;工艺上清扫模式固化,难以适配多品类货种,粘性、细碎物料残留率高;清扫上原有清扫器方式粗放,皮带回程面附着物难以清除,积料堵料频发。由此不仅需专人常态清料,加重劳动强度,还加剧皮带、滚筒磨损,引发跑偏、堵料及非计划停机,掣肘生产线连续稳定运行和生产效能提升。
创新赋能破局 智装新装置治顽疾“焕新生”

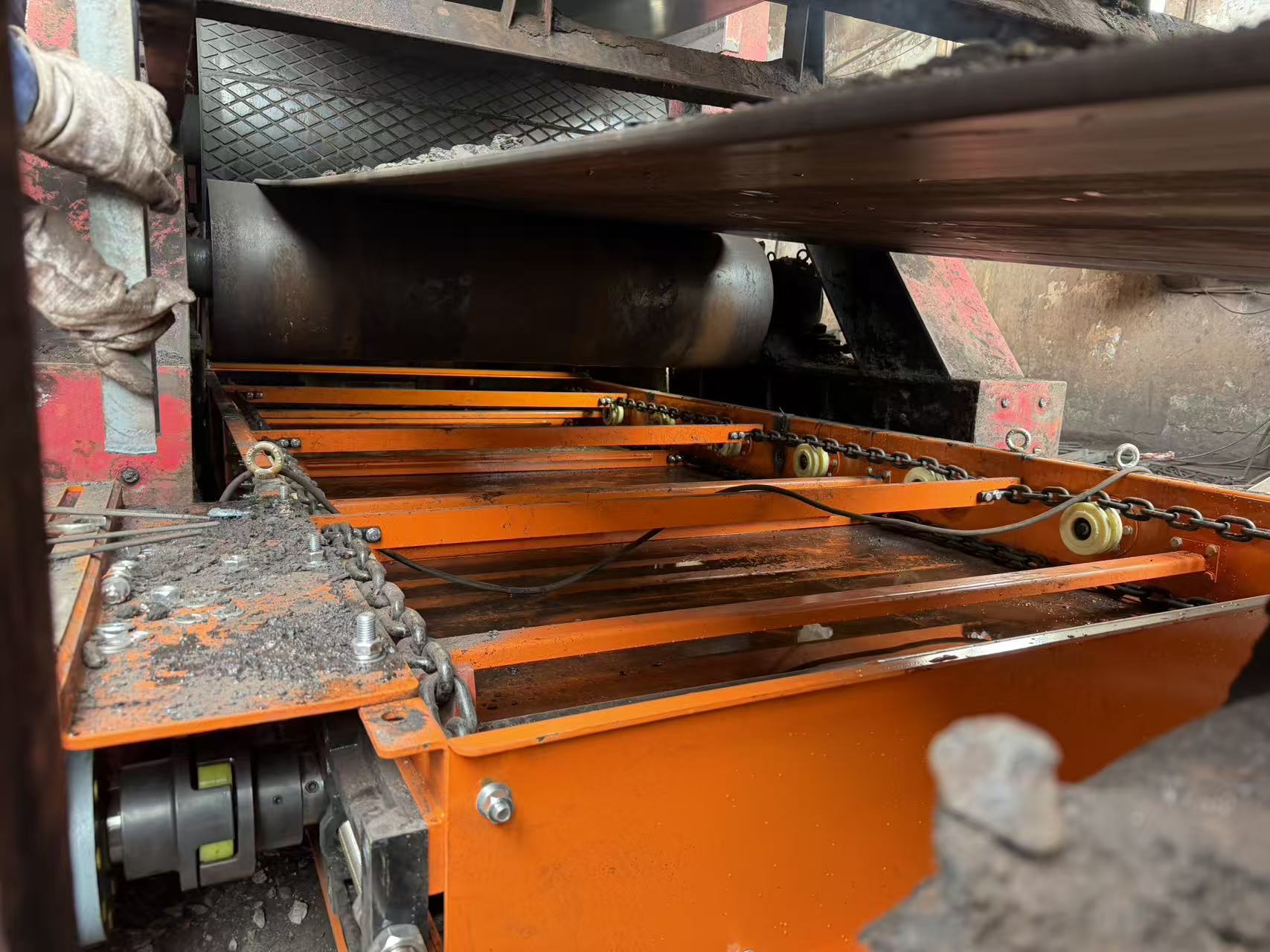

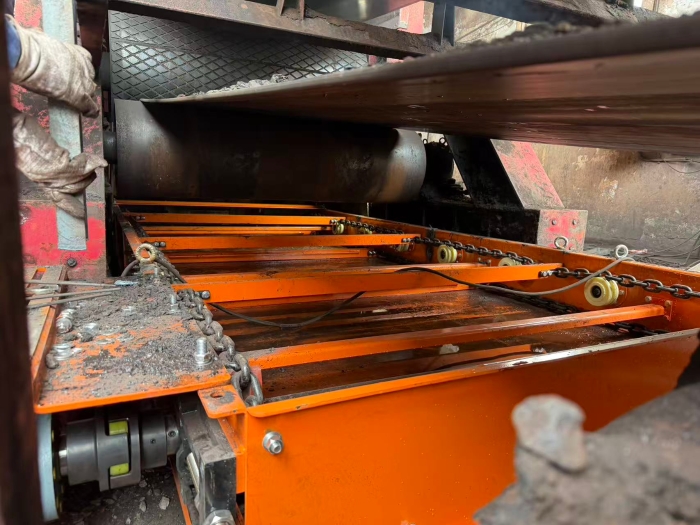

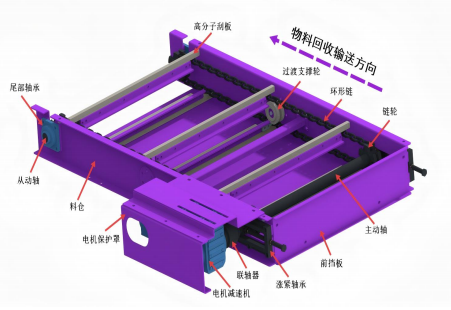

工程技术部立足现场实际工况,深入调研、精准对接需求,定制化加装智能回程刮料装置,构建清料、积料、收料全闭环体系,从根源上破解积料、堵料难题。相较传统装置,新设备具备四大优势:
✅闭环回收无残留:残留物料自动回送主溜筒,杜绝滞留堆积;
✅全域适配广覆盖:可适应干湿、粗细、粘性等物料工况
✅稳定高效免干预:结构紧凑、故障率低、连续性强,无需人工实时值守
✅智能清扫无盲区:过双层清扫与闭环回料一体化,全面提升清料洁净度。
精益管控攻坚 全流程跑出技改“加速度”
本次技改严格遵循“四新”技术应用管理规范,坚持“事前周密筹划、事中严控细节、事后落地固化”全流程管控,确保新技术、新工艺、新设备、新材料高效落地。
事前精准筹备,筑牢施工根基。联合营运操作部组建专项团队,深入现场、反复推演,精准编制施工方案,明确工序、标准、难点及工期节点;落实双重安全交底,针对狭小空间作业、构件切割、吊装拼接等高危环节细化管控措施,压实安全责任。
事中攻坚实干,提速提质提效。为降低停机影响、保障后续蓉达大连海轮正常接卸,团队优化工序、穿插作业、连夜攻坚。21日8时进场,克服空间狭小、旧构件拆装难等困难,16时完成旧构件拆除,23时完成主体结构施工;22日7时安装驱动部件并调试,14时智能回程刮料装置整体就位,18时全面完工,原定4天工期压缩至2天,一次性试机成功并交付生产。
事后固化长效,规范运维管理。联合安全卫环部、营运操作部推进成果固化,组织一线操作及检修人员开展专项安全与技能培训,讲解新装置结构原理、操作流程、运维要点及故障处置,确保规范使用。
技改成效凸显 全面赋能降本增效“新突破”
工程技术部聚焦生产痛点实施BC1皮带机返料收集装置技改,落地后成效显著:人力成本大幅降低,告别人工常态化清料,减少清扫劳力投入,减轻劳动强度,优化人员配置;设备故障显著减少,从根源解决头部积料、堵料问题,降低皮带磨损、跑偏、堵转等故障发生率,压缩非计划停机时间,提升设备运行稳定性与完好率;生产效率全面提升,保障皮带机连续、稳定、高效运行,为企业安全生产、提质增效筑牢设备根基。
下一步,工程技术部将持续秉持“创新不止、奋斗永恒”理念,深耕设备技改、工艺优化、“四新”应用,深挖设备提质、降本、增效潜力,以常态化技术革新破解生产瓶颈,以务实攻坚姿态赋能企业安全生产高质量发展!
